Когда планируют начать строительство ТЭЦ в Семее, рассказали в областном акимате

Когда планируют начать строительство ТЭЦ в Семее, рассказали в областном акимате

Наталья Малярчук может потерять теплое место
Наталья Малярчук может потерять теплое место

"Общая потребность угля в области составляет 1 248 000 тонн. В том числе 567 000 тонн для населения, из них на сегодняшний день поставлено 43 000 тонн, что составляет всего 8%, 85 000 тонн для соцобъектов из них поставлено 28 600 тонн – 33%, но на них на 100% заключены договоры, и 595 000 тонн для теплоисточников, в том числе десятидневный запас топлива должен составлять 31 000 тонн. Его поставка будет завершена до 30 сентября.

Поставка угля осуществляется согласно разработанному с АО "НК "КТЖ" и АО "Каражыра", а также утверждённому плану поставки.

На сегодняшний день завершены подготовительные работы на 86% на объектах образования, на 97% на объектах здравоохранения и на 100% на объектах социальной защиты. В этих сферах к отопительному сезону на сегодняшний день подготовлено 314 из 330 автономных котельных области, что составляет 95%", – проинформировал замглавы региона.

Кроме того, присутствовавших на заседании заинтересовал вопрос о текущем состоянии строительства новой теплоэлектроцентрали в регионе. Димитрий Гариков сообщил, что сейчас активно ведётся разработка технико-экономического обоснования, завершить его планируется в четвертом квартале этого года.

"На сегодняшний день завершается разработка ТЭО. Несколько раз сроки переносились. Сейчас четвертый квартал этого года стоит сроком завершения разработки ТЭО. Активно ведётся работа по обсуждению вопроса заключения договора с российской компанией "Интер РАО-Экспорт". С представителем мы уже раз пять-шесть встречались. Крайняя встреча у нас была здесь, около трёх месяцев назад. Обсуждался вопрос на уровне министерства энергетики. В рамках соглашения будет вестись строительство трёх ТЭЦ: в Кокшетау, в Семее и в Усть-Каменогорске.

Как будет разработано ТЭО, следующим этапом будет заключение договора с "Интер РАО-Экспорт" и разработка ПСД. По заявлениям "Интер РАО-Экспорт" на ПСД уйдет около девяти месяцев. Хотелось бы, конечно в этом году, но, думаю, в третьем квартале следующего года начнётся строительство.

Мы со своей стороны разрабатываем в рамках меморандума проект прокладки магистральных тепловых сетей, перевод котельных в режим насосных станций. На сегодняшний день уже приступили к разработке схем теплоснабжения и ПСД по строительству сетей", – поделился информацией Димитрий Гариков.

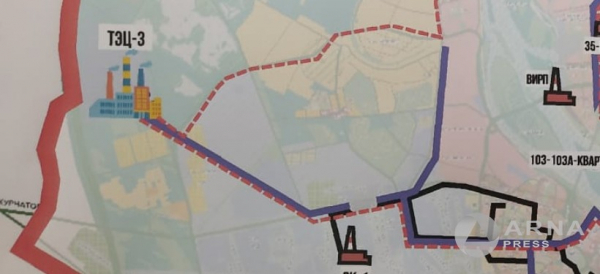

Как сообщалось ранее, коллегиальным протокольным решением № 7 от 14 июля 2023 года для строительства ТЭЦ-3 был определен земельный участок на левом берегу города Семей за посёлком Степной, площадью порядка 60 гектаров.

Ещё один вопрос, который подняли члены общественного совета, касался газификации региона. По заявлению Димитрия Гарикова, в перспективе весь регион будет охвачен газоснабжением.

"На уровне Министерства энергетики данный вопрос рассматривается. В планах две ветки, одна через Барнаул, вторая через Омск. Полностью наша область будет охвачена, при условии, что будет построена магистральная сеть. Этот газ пойдет в сторону Зайсана, ВКО и практически весь наш регион будет охвачен", – предполагает заместитель акима области.

Как сообщил Димитрий Гариков, задание на дальнейшее проектирование уже разработали, согласовали и направили в Министерство энергетики.

Кроме того, был поднят вопрос о том, в каком состоянии сейчас находится модульная тепловая станция, которая по ранним заявлениям с началом отопительного сезона должна будет обогревать район Карагайлы. Замакима области поделился информацией о том, что строительство котельной идёт в три смены, завершить работы планируют к концу октября.
